3、水解器吊装就位

        1、安装位置
因为水解器的安装位置不同,因此吊装难度、吊装方式也不相同;一般会分为二类:
        ①、水解器直接安装在SCR区;20~30米层高的钢构上;这种方式水解器大多为一对一;如:国电金堂项目、黔西项目;
        ②、水解器作为公用系统,统一布置在水解车间,有放置在一楼,有的放置在二楼。此类项目很多,如放置二楼的有:鄂州项目;忻州项目;金冠项目等;
放置在一楼的有:华润南沙项目;河源二期项目等

        2、吊装步骤
        ①、吊车按照吊装方案严格执行,并加载配重,做好吊装准备。
        ②、安装吊具,吊具安装完成后将吊具钢丝绳挂于吊车吊钩上。
        ③、当所有准备工作完备后进行试吊,试吊过程中被吊设备不能吊起太高,吊起高度在10—20cm左右,反复起降几次,检查所有索具情况;吊车负荷情况;吊车制动情况;地基变化情况。无异常情况后进行正式起吊拆除。
        ④、吊车通过起落钩、缓慢旋转、变幅等操作,将设备吊装就位。
        ⑤、临时固定;

        3、找平、找正及固定
        ①、设备用垫铁的规格、数量、布置应符合相应规范的要求;
        ②、设备的找平与找正应按设备的基准测点对应基础上的安装基准线进行调整和测量。设备的找平与找正,应在同一平面内,互成直角的两个或两个以上的方向进行。
        ③、设备安装找平与找正后,其允许偏差应符合电力建设施工质量验收及评价规程规定DLT5210.1-2012的要求。用手锤敲击垫铁应不松动,接触良好;垫铁应定位焊牢固。

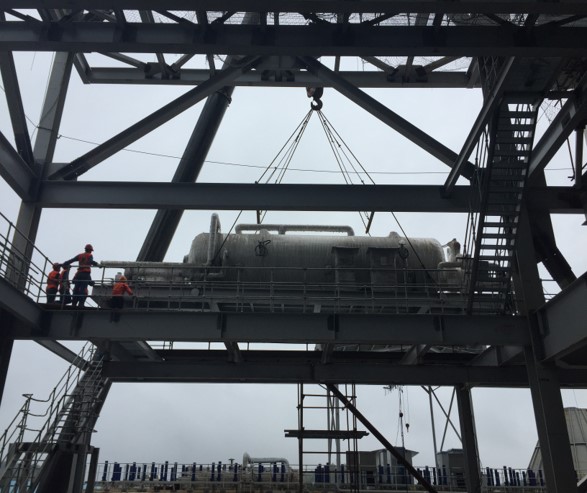

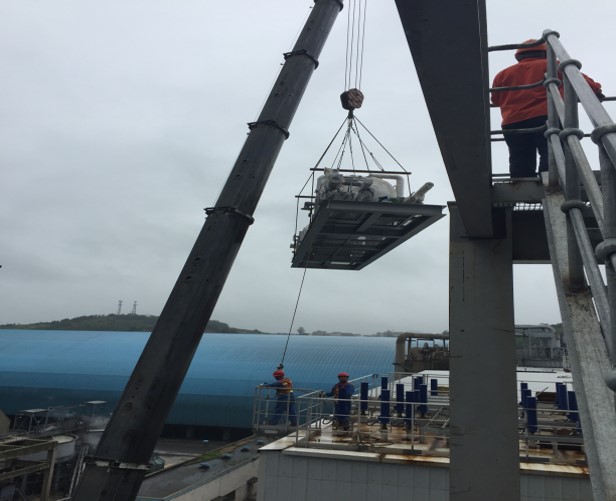

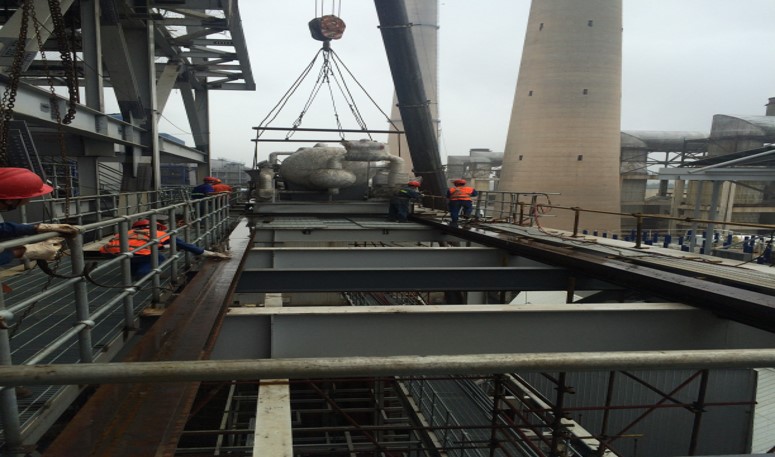

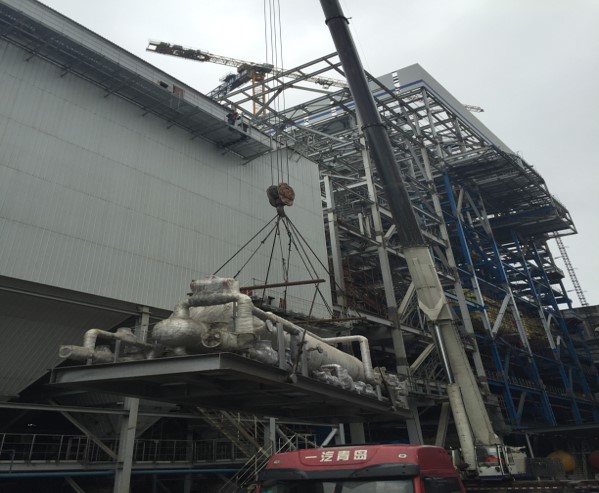

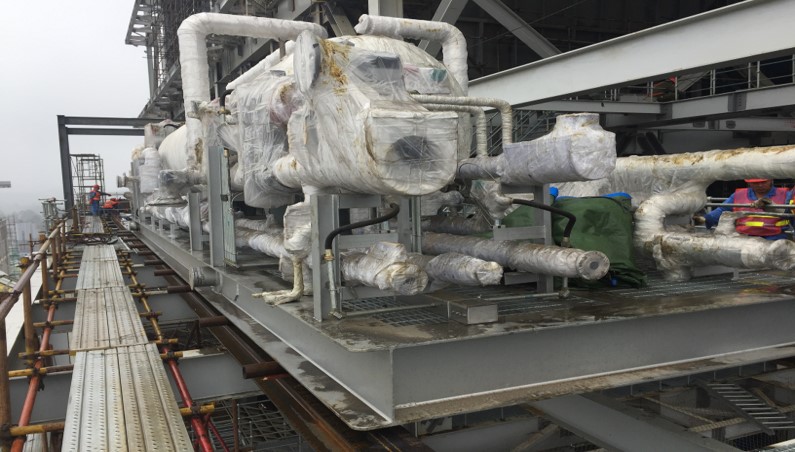

        3、水解器吊装就位安装在SCR区钢构上

01
02
03
04
05

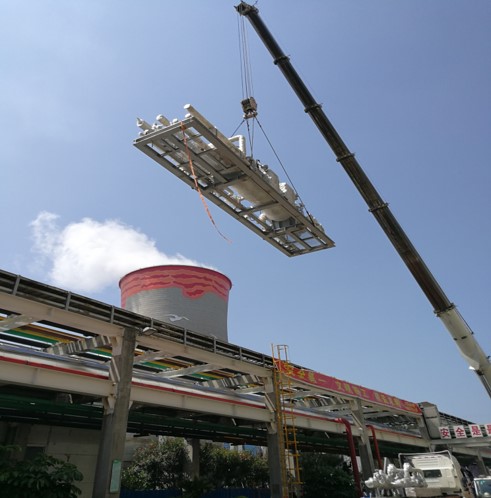

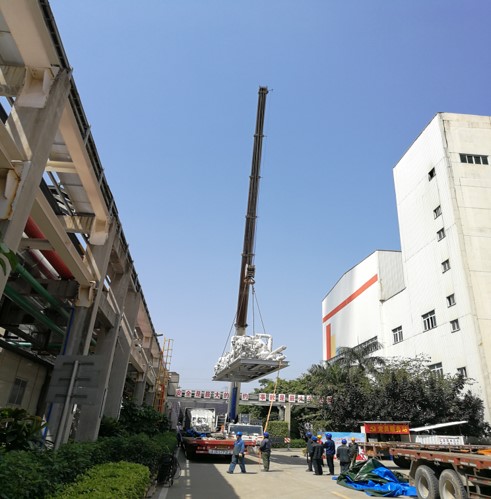

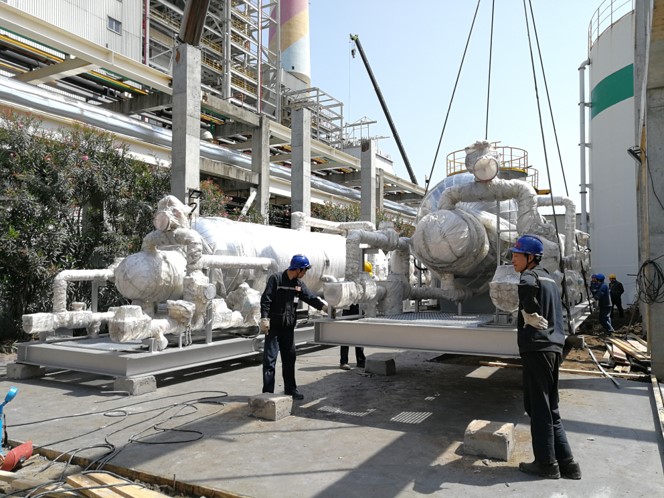

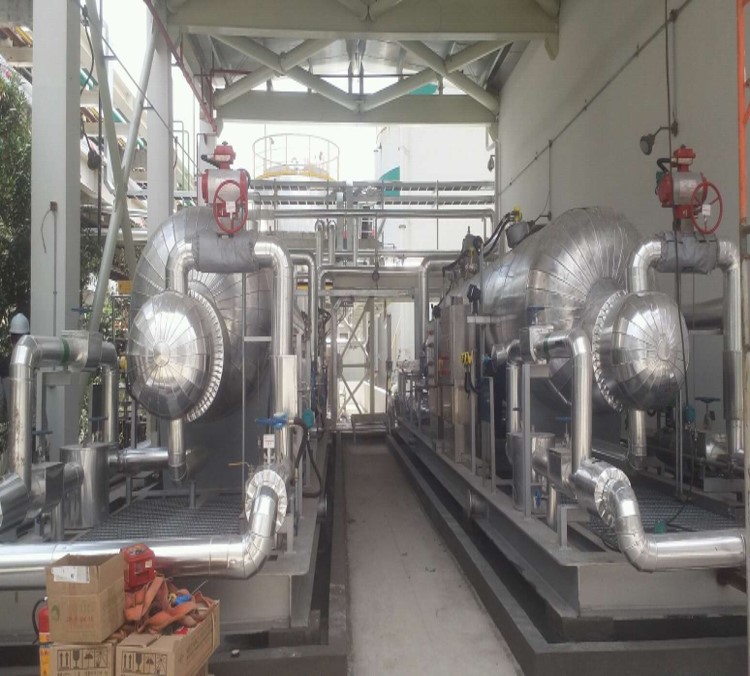

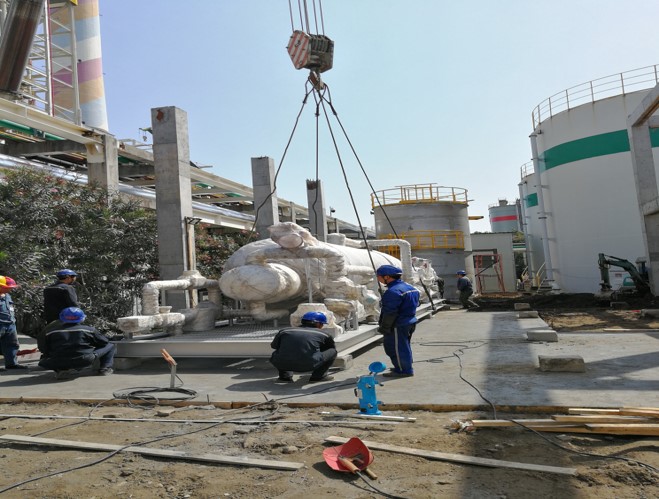

        3、水解器吊装就位安装在独立的水解车间

        华润南沙项目水解器安装在一楼,但因旁边管廊架原因,而采用直接吊装就位的。水解器安装在二楼都采用屋顶进吊装方式。

01
02
03
04
05

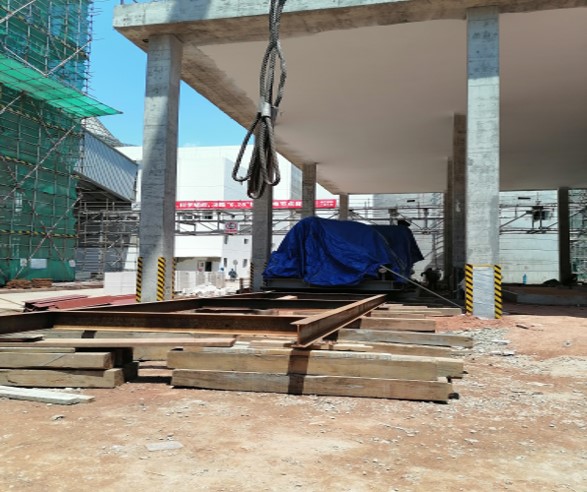

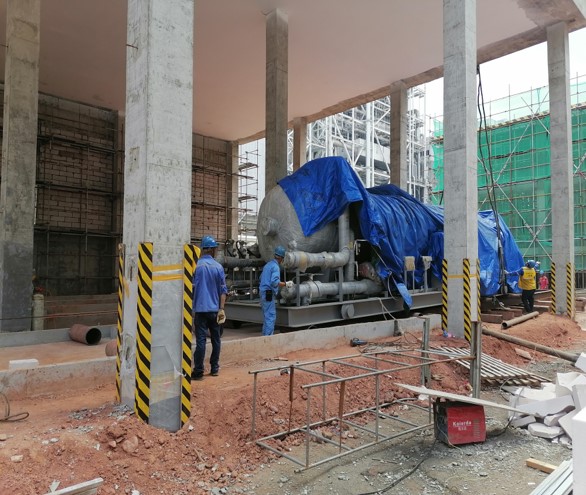

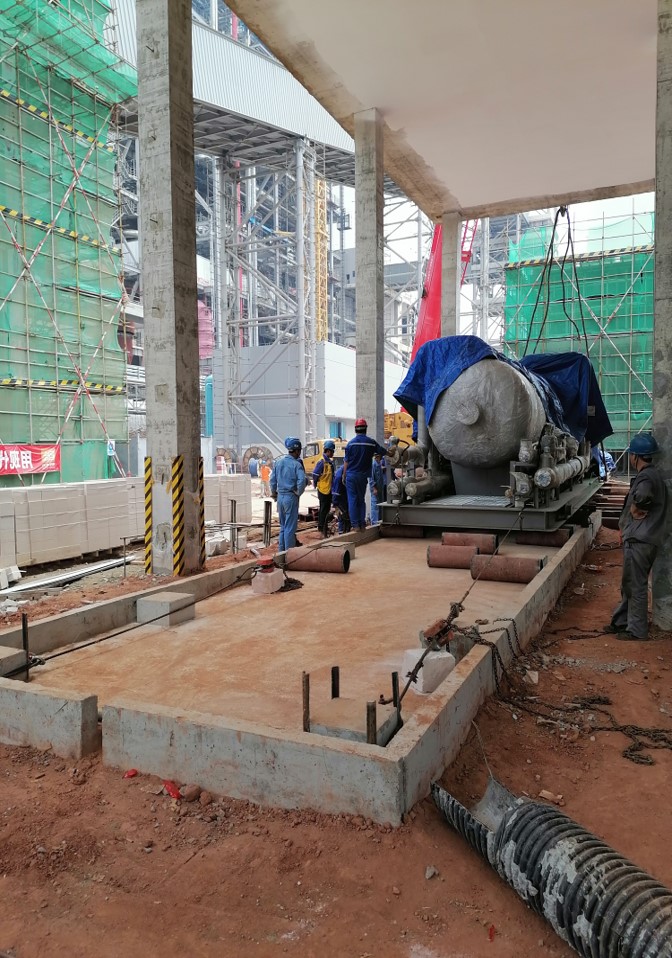

        3、水解器吊装就位安装在一楼采用平移就位

         水解器安装在一楼,屋顶已封,可将水解器定好方位后,吊至车间门口,采用平移滚动的方法就位。如河源二期。

01
02
03
04
